週40時間という見積もり

「変更です」そう言って、彼は説明を始めた。「『顧客は常に正しい』というのが、私の会社のモットーです。顧客が変更を求めるなら、反対はしまんせん。喜んで協力します。実は、変更は多ければ多いほどいいんです。そこまでの段階にいけば、顧客が別の業者に乗り換えることはありませんし、お金も払ってくれます。それもたくさん」テッドは、まるでトップ・シークレットを暴露してしまったかのように、こわばった表情をしている。

エリヤフ・ゴールドブラッド著 『クリティカルチェーン』 304p

TOP > Solution > 週40時間という見積もり

概要

 週40hという見積もりを利用することによって、プロジェクトを80%の確率でスケジュール通りに終わらせるマネージメント手法を論じる。

内容

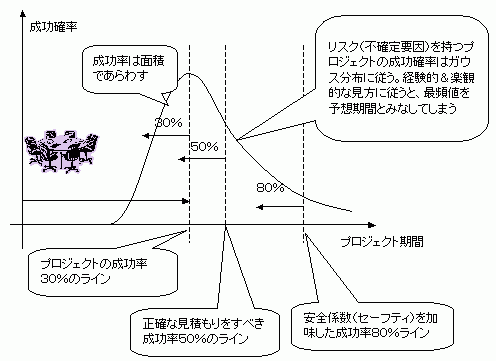

プロジェクトの成功確率

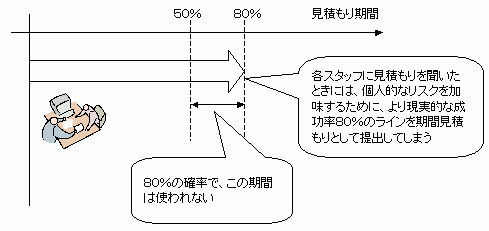

各工程の見積もりと安全係数(セーフティ)

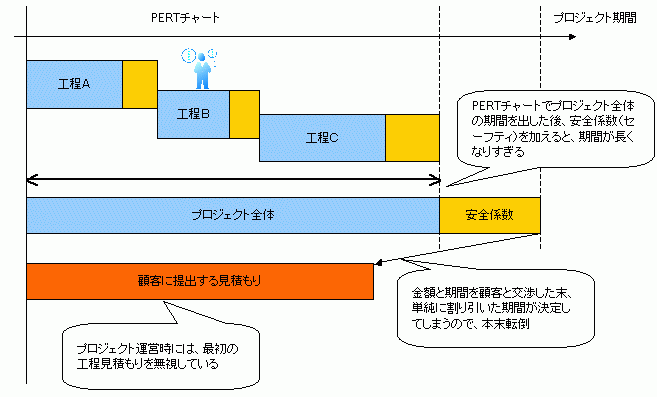

単純な積み上げ方式による期間見積もり

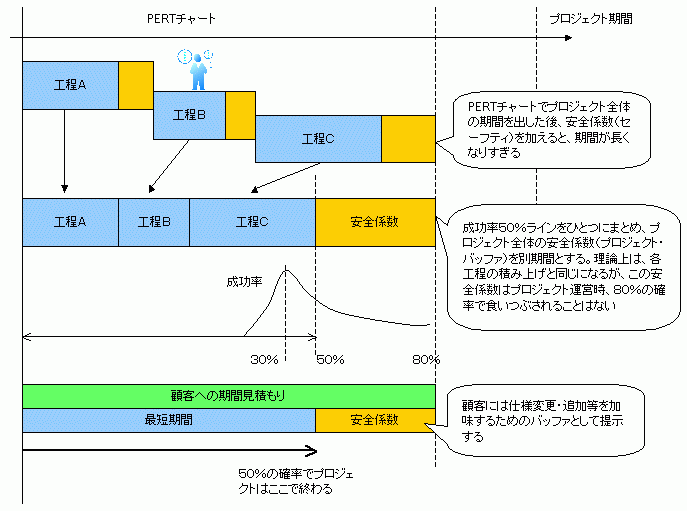

プロジェクトバッファ方式

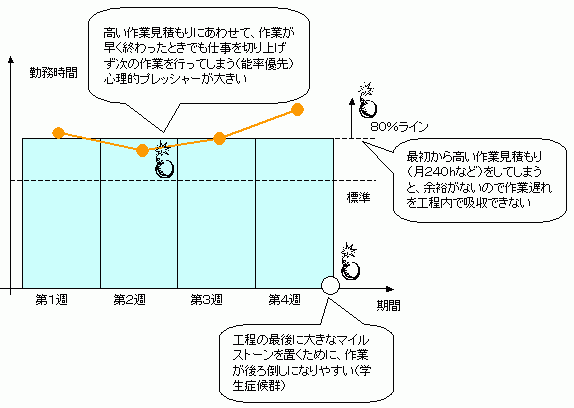

高い勤務時間を設定したときの危険性

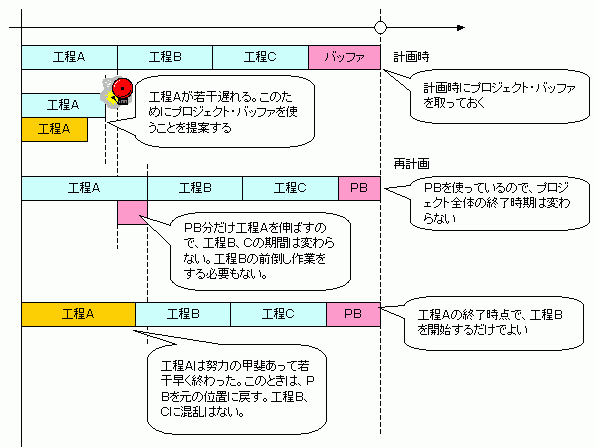

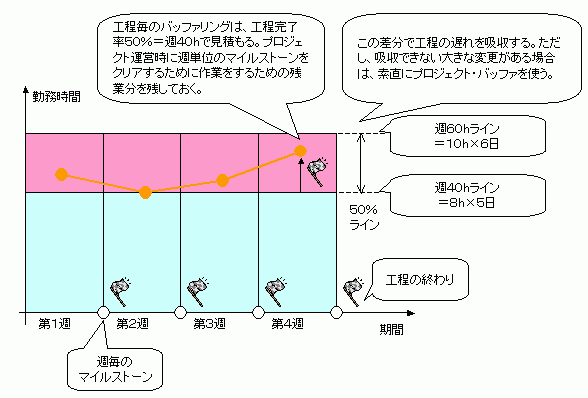

週40h見積もりによるバッファ方式

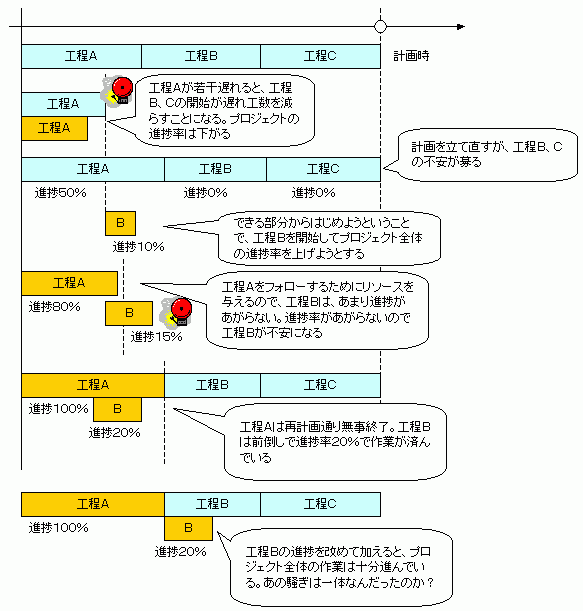

誤ったアラームによるプロジェクトの混乱


正しいアラームによる進捗管理

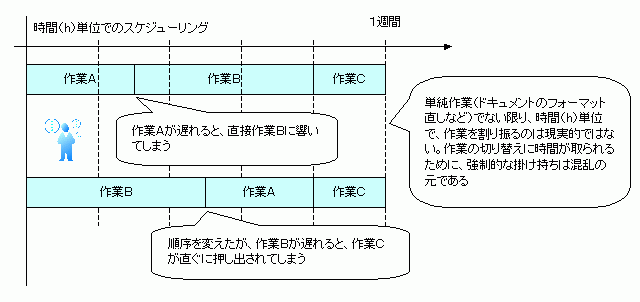

時間(h)による余裕のない作業単位

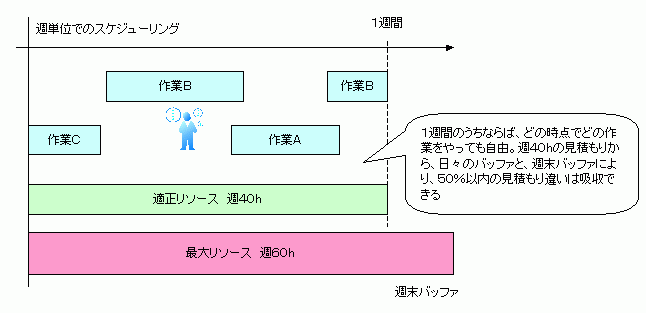

週による余裕のある作業単位

リスク管理


導入方法


参考文献
